Billedfrise_nedrivning af bro E45
  1. Forside
  2. · Nyheder
  3. · 2024
  4. · Nedrivning af bro E45 Bredalvej
Motorvejen er lukket, og den SKAL genåbne kl. 9 - så for alt i verden, afslut opgaven til tiden. Og det gjorde vi så!
16. september 2024
Har du et tilsvarende projekt? Få en uforpligtende snak om dit projekt med
Casper Skov Jakobsen_SH_1
Casper Skov Jakobsen
Afdelingschef, Totalnedbrydning Jylland & Fyn, Grønland og Vindaktiviteter
2516 9123

Et skarpt vindue på kun 16 timer til nedrivning af broen over E45 blev overholdt – opgaven blev faktisk afsluttet 15 minutter før tid. Det er en opgave, der kun kan lykkes med minutiøs planlægning, teamwork samt overblik. Se de fede billeder, der fortæller mere end tusind ord.

Faktaboks

Bygherre: Vejdirektoratet

Entreprenør: Arkil

Nedbryder / underleverandør: Kingo Karlsen A/S

Ansvar for trafik: Safe Road

Dirigering af trafik: Politi og Hjemmeværn

Projektorganisation - Kingo

Projektchef: Casper Skov Jakobsen

Entrepriseleder: Line Baden Damgaard Sørensen

Maskinførere: Jan, Jim, Jens, Troels, Lasse, Kasper, John, Peter

Håndmand: Niels Kristian

Operationen starter lørdag kl. 17:00

Det er lørdag. Vi er mellem Hedensted og Vejle, hvor Bredalvej går over E45 Østjyske Motorvej. Her har Kingo 7 gravemaskiner, der står klar til at rive en bro ned.

Motorvejen bliver i øjeblikket udvidet med et ekstra spor i hver retning på grund af øget trafik. Broen, der blev opført i 1987, har en spændvidde, der passer til en motorvej med 2 spor i hver retning. Når så motorvejen udvides med et 3. spor, ja - så er den gamle bro bare kommet i vejen.

Arkil, der er entreprenør på opgaven, har allerede bygget en ny bro over E45, så trafikken på Bredalvej fortsat kan afvikles.

Det tog 16 timer for 7 gravemaskiner og 8 maskinførere at fjerne broen bestående af 1.543 ton beton, 70 ton armeringsjern og 38 ton asfalt.

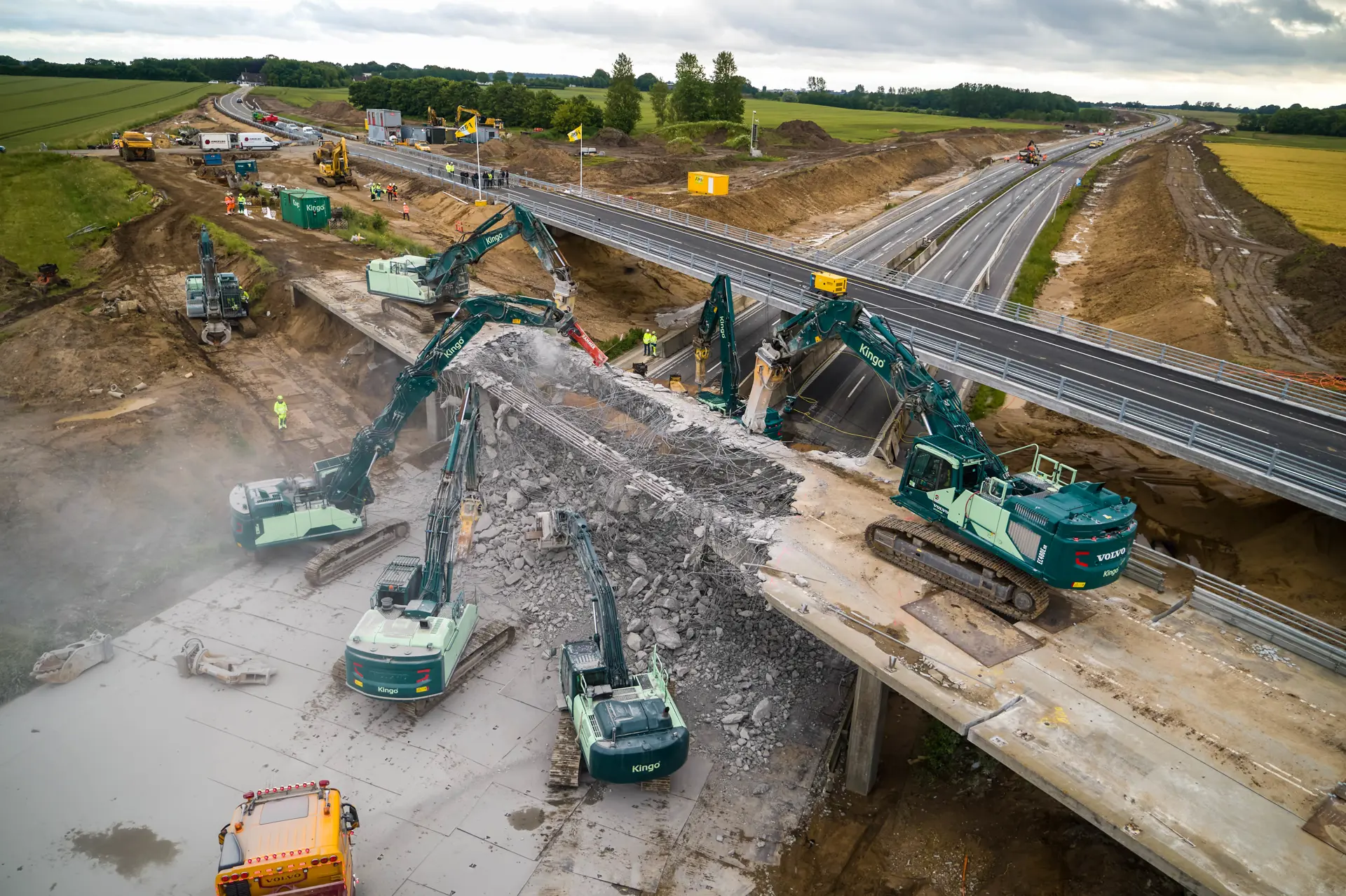

E45 bro_6

Maskiner

Volvo EC480EHR – 63 tons nedbrydningsmaskine

Volvo EC300EL Hybrid – 30 tons nedbrydningsmaskine

CAT330 – 30 tons nedbrydningsmaskine

Volvo EC380EHR – 50 tons nedbrydningsmaskine

Volvo EC380EL – 45 tons nedbrydningsmaskine

Volvo EC380EL – 45 tons nedbrydningsmaskine

Hitachi - 25 tons nedbrydningsmaskine

Dumper - 1 stk. + 1 stk. i reserve

Lastbiler - 5 stk.

Genanvendelse

Fra nedrivningen er der genanvendt:

1.543 ton beton

70 ton jern

38 ton asfalt

Alt er timet og tilrettelagt

Nedrivningsarbejdet er planlagt til mindste detalje, og det går i gang lørdag eftermiddag kl. 17. Arbejdet skal være afsluttet søndag kl. 9, for her skal E45 genåbne. Det er et skarpt vindue på kun 16 timer, derfor har vi også hele 7 nedrivningsmaskiner på opgaven. Der er udarbejdet en detaljeret drejebog, så hver enkelt maskinfører ved præcist, hvor og hvornår han skal være på et specifikt tidspunkt.

Broen er nr. 2 ud af i alt 9 motorvejsbroer over E45, der skal nedrives for at give plads til det 3. spor.

Alt sitrer, når en motorvej bliver spærret af. Det skal være det helt rigtige tidsrum, hvor det generer mindst muligt. Er der planlagt et stort arrangement, så dur det ikke at lukke motorvejen. Det helt rigtige tidsrum er fundet for broen. Alt skal planlægges og optimeres, så lukningen af motorvejen udnyttes fuldt ud, og arbejdet kommer til at række hen over natten mellem lørdag og søndag.

Det er aldrig sjovt, når det er nødvendigt at spærre en motorvej af. Så alle – Vejdirektoratet, Arkil, Safe Road og Kingo har ét stort fokus: alt skal spille, så E45 igen bliver farbar søndag kl. 9:00.

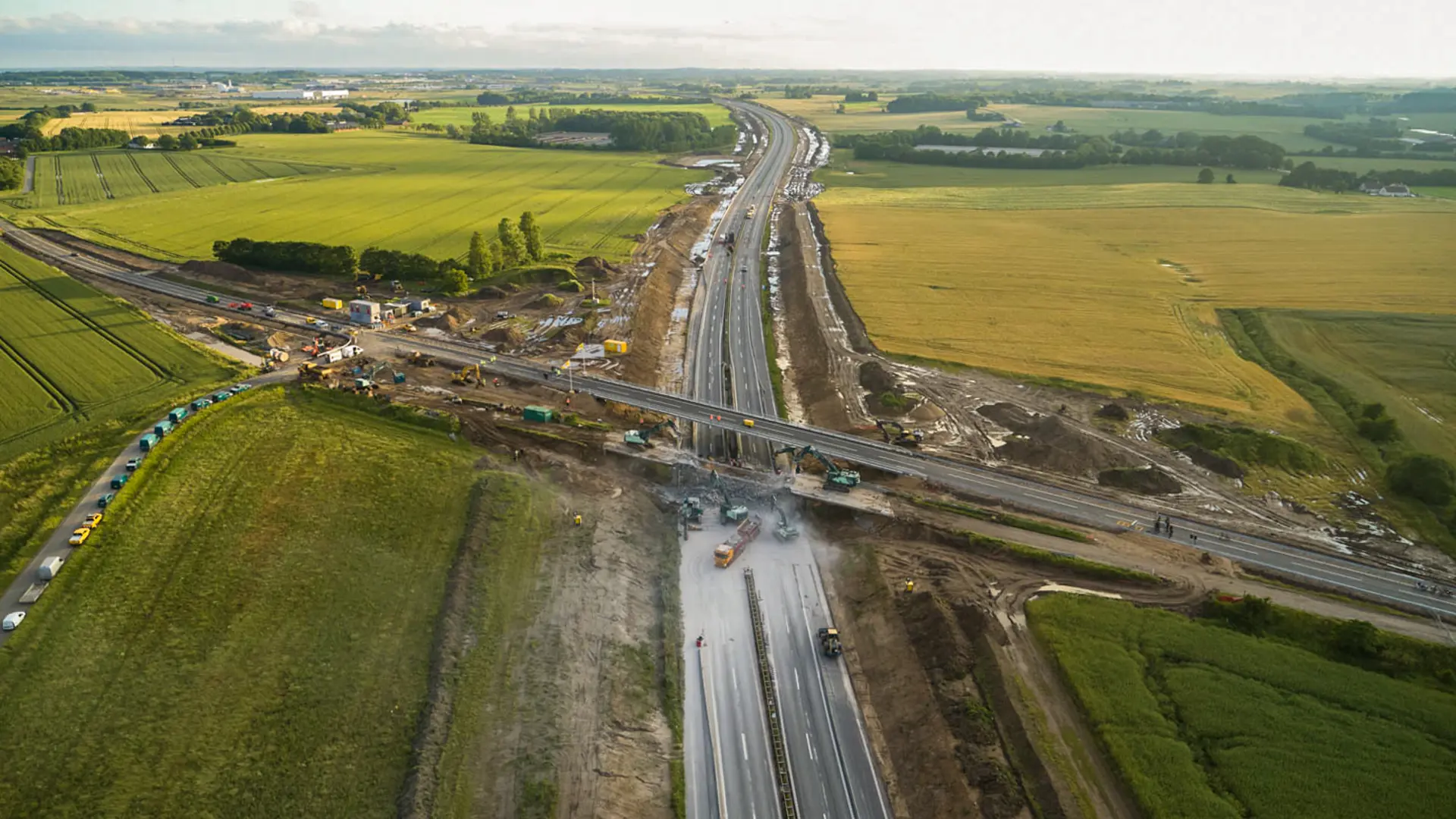

E45 bro_9

Fun facts

Der var indlagt tid til en surprise lørdag. Maskinfører Troels Andersen havde fødselsdag, og han blev fejret med dejlig chokolade og kagemand til. Nu er Troels måske den eneste i Danmark, der kan sige, at han har holdt fødselsdagsfest midt på E45.

Det er meget vigtigt, at et job som dette overholder tidsplanen. Så da motorvejen igen var farbar 15 minutter før tid, benyttede projektchef Casper Skov Jakobsen muligheden og samlede hele holdet på vejbanen til en kop morgenkaffe og takkede for indsatsen – god stil, Casper.

Vi har en plan

Broen består hovedsageligt af beton, men der er også armeringsjern og asfalt. Broen bliver revet ned, og alle materialer bliver sorteret og neddelt, og efterfølgende bliver alt genanvendt i nye projekter. Du kan se mængderne i faktaboksen her på siden.

Kl. 17:00 lukker Politi og Hjemmeværn for trafikken på motorvejen og dirigerer den via omkørsel. Få minutter efter, at motorvejen er lukket, læsser lastbiler store køreplader af jern af. De lægges, så kørebanen bliver dækket af, inden selve nedbrydningsopgaven starter. Det sikrer, at asfalten ikke bliver beskadiget. Når vejen er dækket af, starter nedrivningen. Broen bankes og klippes ned i bidder. De nedtagne materialer ryddes løbende af vejen, og den sidste del, der bliver fjernet, er broens fundamenter.

Dette er én af en lang række af broer, som Kingo har revet/river ned, og vores erfaring med håndtering af broer er derfor stor. Trafikken optimeres i disse år. Dels med udvidelser af motorveje, og dels med elektrificering af jernbanen. Det betyder, at broer enten skal gøres bredere eller højere, og en pæn del af disse opgaver har Kingo løst.

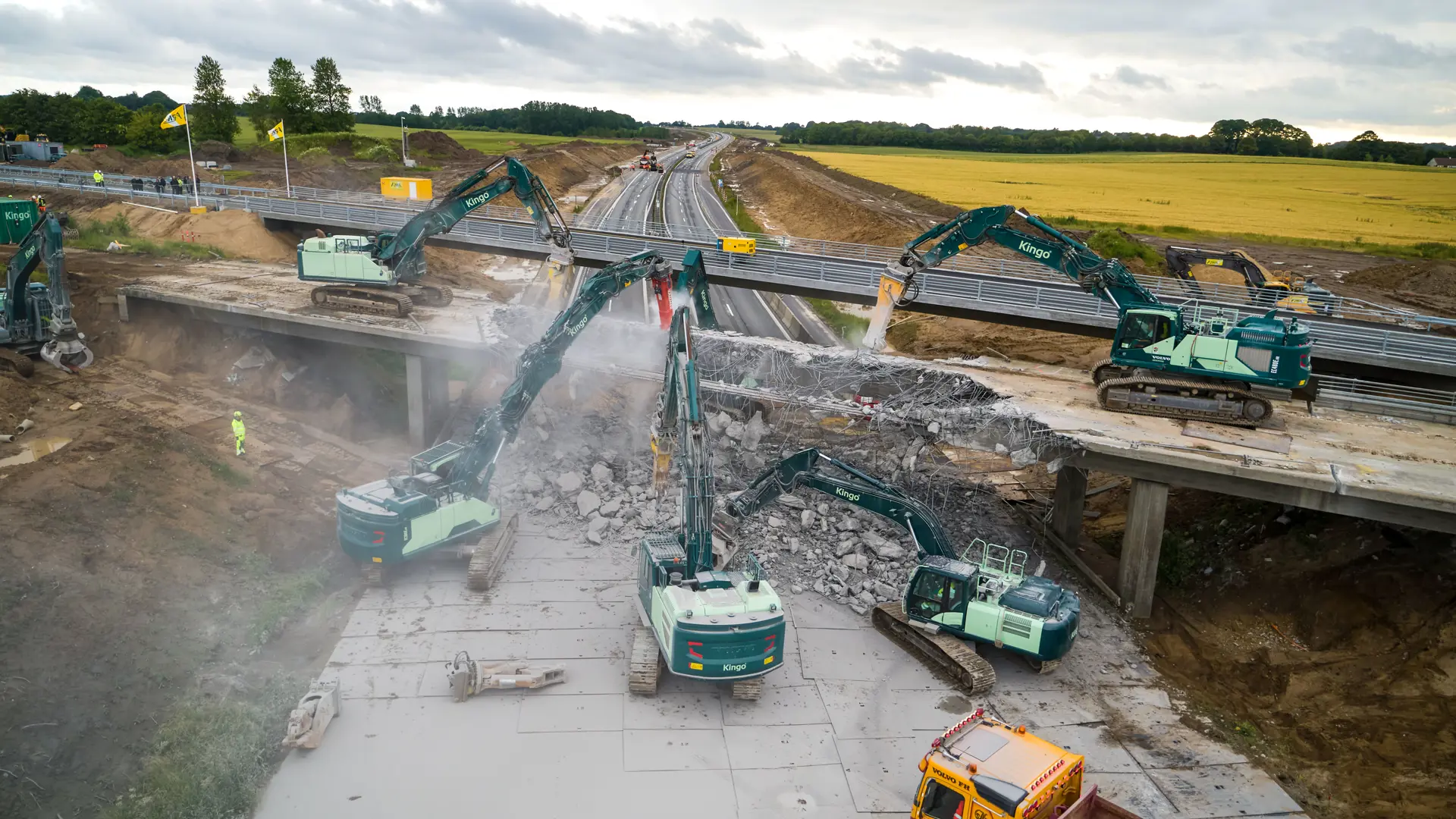

E45 bro_1

Det er skidegodt

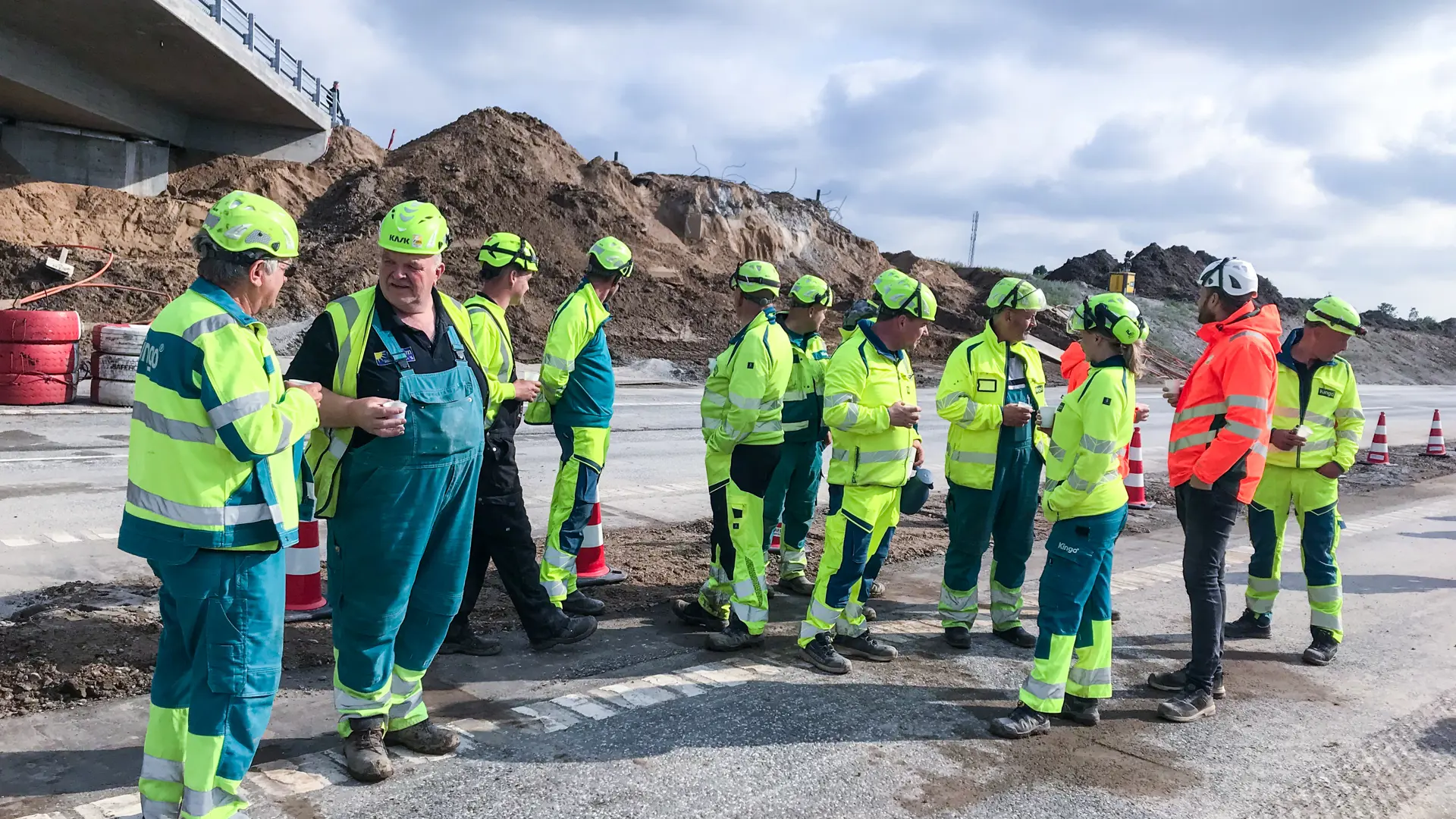

Kl. 8:45 søndag morgen står alle deltagere fra Kingo på det nordgående spor og drikker en kop morgenkaffe. Opgaven er løst – tidsplanen er overholdt, og den gamle bro er væk.

Det er flere måneders minutiøse forberedelser og teamwork mellem alle parter, der kulminerede i weekenden. Natten igennem har parterne afholdt statusmøder for hele tiden at have overblik og sikre, at tidsplanen bliver overholdt.

Det var skidegodt. Alt forløb efter planen, alle ydede en fantastisk indsats, og sammen fik vi broen revet ned, så motorvejen faktisk åbnede et par minutter før tid.

E45 bro_3
